8.3 蒸汽管道布管和疏水设置
发布时间: 2016/11/8 11:03:45
一、蒸汽管道配送系统应满足如下要求:

1确保从锅炉出来后尽量保证饱和蒸汽的干度;

2、要正确布置

3、要选择正确的管道口径;

4要保温;

5、要合理布置膨胀节;

6蒸汽配送主管上要有足够的疏水点;

7用汽点能得到高品质的干饱和蒸汽;

8要满足“高压输送、低压使用”的原则,设置减压站;

9、要避免水锤;


二、蒸汽管道布管规则:

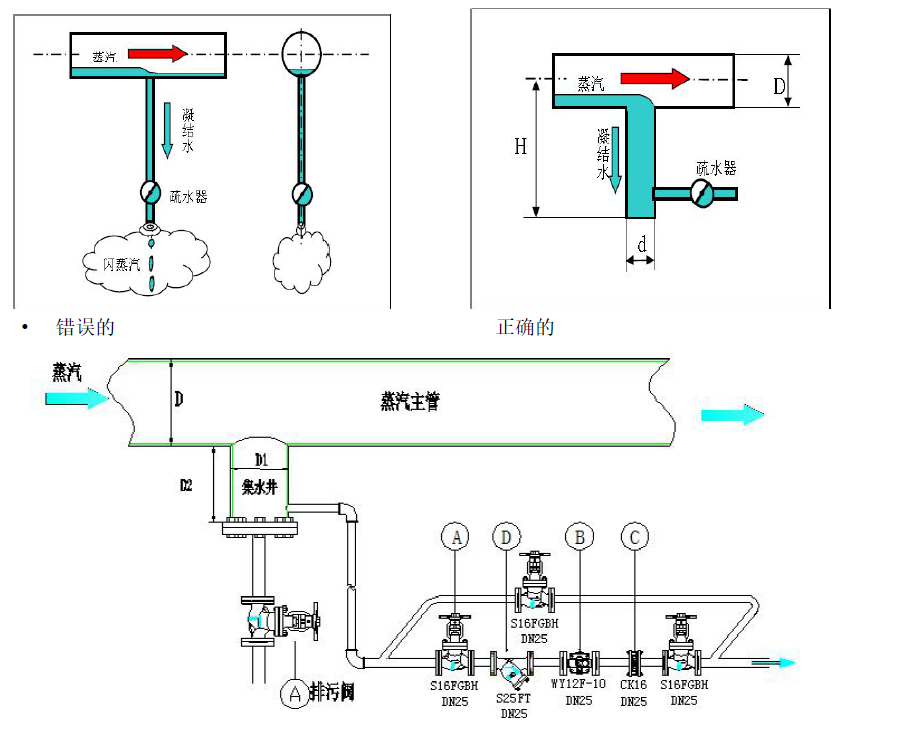

1、 从锅炉出来后的蒸汽管道应略微向下倾斜,在尽可能的情况下,要保证倾斜度1:100~200,该坡度将确保冷凝水在重力和蒸汽流动的作用下流向排放点,当然排放点一定要设置合理的疏水阀。



2.长距离管道布置:所有低点和每隔30-50米要安装一个疏水阀。


3.蒸汽管道向上布置


4.应采用偏心变径,而不应该用同心变径,会产生水锤。

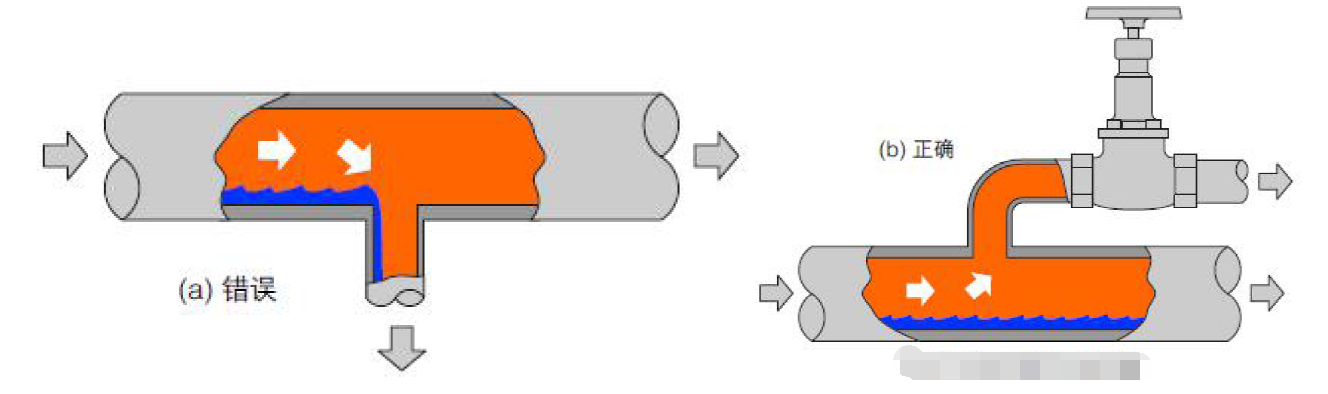

5.从主管道上取汽,应该从主管顶部接分支管,这样可以得到最干燥的蒸汽;若从底部取汽,冷凝水和杂质全部跟随蒸汽往下游输送,影响设备有效运行。



6.垂直安装的蒸汽管道应该比水平安装的口径选大一点,因为垂直管的蒸汽流速会加快。

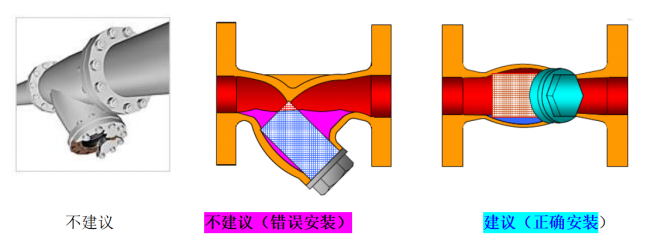

7.过滤器Y型尽量与管道处于同一水平面上,即侧装;Y型若在下部,会造成水锤。(下图:不建议)

一般来说,在每个疏水阀、流量计、减压阀、调节阀和关健设备之前要安装与管道同径的过滤器。


8、排除空气和不凝性气体,末端要加装排空阀。

9、 应在任何关键的用汽设备前和减压阀前,应该安装汽水分离器,以便使用干燥的蒸汽。


三、疏水点设置

1、 蒸汽管道应每隔30~50 m布置一个疏水点;

2、 在任何的管道低处也应布置疏水点;

3、 在主管和分支管末端应布置疏水点;

4、 在减压阀或气动控制阀前3米以内应布置疏水点。

5、 布置疏水管道时,应在蒸汽主管下方设置一个大口径的集水槽以收集冷凝水。


相对于蒸汽主管尺寸,推荐集水槽尺寸如下

主管直径 D

集水槽直径 d1

集水槽深 d2

100 mm

d1 = D

至少 d2 = 100 mm

125 ~200 mm

d1 =100 mm

至少 d2 = 150 mm

250 mm

d1 D / 2

至少 d2 = D
